  中国水利网站8月24日讯记者 段玲玲 通讯员 杜晓刚)8月24日上午,四川汶川卧龙特区耿达镇龙潭水电站除险工作开始。

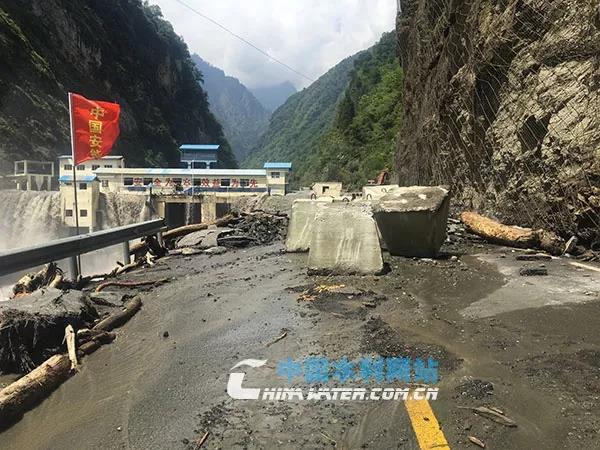

  第一阶段的任务是打通通往闸房的通道。记者在现场看到,挖掘机驶上大坝左岸公路,奋力将混凝土六面体向坝肩方向推进。按照方案,除险工作要抓住天气晴好、来水减少及水位下降等有利时机,沿左坝肩公路垫高进占,提前形成启闸除险的工作条件。

  24日一早,一辆辆挖掘机、推土机等特种车辆陆续向电站方向有序开进。穿着迷彩服的小伙子们手持铁锨,紧张地填装砂袋。现场还停放着大型无人机、履带式长臂挖掘机等先进设备。

  上午10时许,挖掘机经由左岸道路向坝肩方向开进,从距离大坝中心线约100米的位置开始放置混凝土六面体。此后,挖掘机不断将六面体向前推进。12时许,记者看到,左岸漫坝洪水水头相比昨天,已后退3米左右。截至18点,挖机已将六面体向大坝方向推进约80米。

  正在前方操作挖掘机的,是中国安能公司第三工程局第九分公司职工赵显波。安能公司由武警水电部队转制而成,是此次抢险工作施工方。20日深夜,险情发生当天,四川省水利厅加派抢险专家组,同时协调安能公司赶赴现场,协助抢险救灾。

  23日下午,四川省水利厅前方工作组召集阿坝州水务局、神华四川公司、中国安能第三工程局、四川省水利水电勘测设计研究院、四川大学设计院等单位的领导和专家,就龙潭水电站应急抢险工作进行现场会商,最终确定抢险实施方案。

  自20日凌晨龙潭水电站发生险情以来,水利部门第一时间投入除险救灾,开展了溃坝洪水分析、指导险情处置、会同地方研究排险除险方案等大量工作,为人员转移、应急抢险等提供决策支撑。

  来源:中国水利网站 2019年8月24日

段玲玲 杜晓刚
责任编辑:李旸
相关新闻

四川达州:咬定“五清”不放松 机关建设显成效
四川力争年内开工3个重大水利工程
四川巴中市:让所有贫困人口用水有保障
四川省南充市顺庆区多元化开展“世界水日”“中国水周”宣传活动
四川河(湖)长制从“全面建立”向“全面见效”转变
欢迎访问“中国水利”网


主办:中国水利报社 设计制作/维护管理:北京激浪网络科技有限公司 版权所有 不得复制或建立镜像
投稿信箱:abc@chinawater.com.cn 编辑部电话:010-63205285,18511059159 业务联系:010-63205284
