上海:黄浦江上游水源地连通管工程全线贯通

2016-11-08

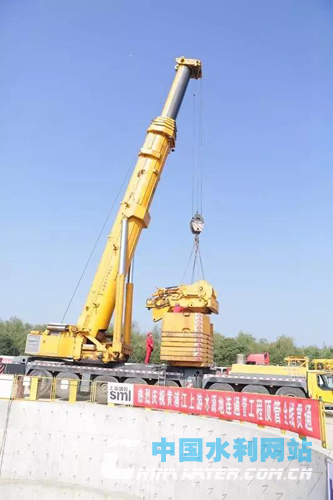

黄浦江上游水源地连通管工程全线贯通

  中国水利网站11月8日讯 (记者 欧阳田军 通讯员 刘祎芸)11月5日上午,伴随着顶管机缓缓进入连通管工程C2标13号工作井,上海黄浦江上游水源地原水工程再次取得关键性节点胜利,黄浦江上游水源地连通管工程全线贯通,标志着离青浦、金山、松江、闵行和奉贤五区670万市民都喝上优质水的目标又进了一步。

  黄浦江上游水源地原水工程由金泽水库、连通管、闵奉支线和松浦泵站改造及郊区支线等子工程组成,此次贯通的连通管工程是黄浦江上游水源地的重要组成部分,工程全线设68座工作井,全长41.8公里,65段顶管区间,自2014年12月开工至2016年11月全线贯通,工程累计投入大刀盘顶管机32台。连通管工程在国内外首次将直径4米的超大口径钢顶管设计用于长距离高压原水输送领域,全线最长单段顶距达1667米。工程沿线穿越了太浦河、园泄泾、大泖港等45条大小河道,穿越了G60沪昆高速、S32申嘉湖高速、G15沈海高速、G1501上海郊环绕城高速公路,在列车全速运行的条件下穿越了沪昆铁路、沪杭高铁、金山城际铁路等铁路运输干线,施工工期紧,沉降控制要求高。

  针对超大口径钢管顶管工程中设计和施工中存在的难题,参建各方联合开展了超大口径钢管顶管焊接、中继接力与微扰动施工技术研究以及超大口径钢管顶管施工期和运营期温度变化下受力特性测试等研究,凭借丰富经验和先进技术手段,在参建各方的共同努力下,工程推进安全、受控。

  作为上海市首批BIM应用试点项目,工程在施工时基于BIM技术进行了三维结构计算、冲突检查、施工流程模拟、虚拟仿真漫游等应用,探索形成了业主主导、各方参与、协同应用的模式,提升了工程的管理水平和成效,为完成工程建设预期目标提供了有力保障,并为后续同类工程建设积累了宝贵经验。

  黄浦江上游水源地作为上海市四大集中式饮用水水源地之一,承担着西南五区饮用水原水供应的重任。黄浦江上游水源地原水工程日供水规模可达351万立方米,总投资88亿元人民币,受益人口约670万人。目前,整个工程已进入最后冲刺阶段,金泽水库工程、闵奉支线工程、松浦泵站改造工程及郊区支线等子工程正在有序推进中,预计2016年底具备通水条件。

  来源:中国水利网站 2016年11月8日
