韩江高陂水利枢纽:防控施工两不误

分享到:
2020-02-18

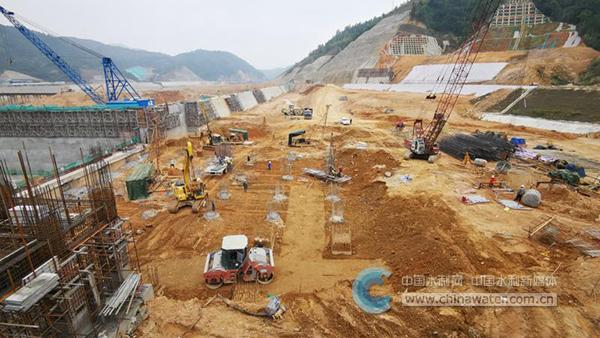

高陂水利枢纽工程二期右岸基坑内电站安装间施工

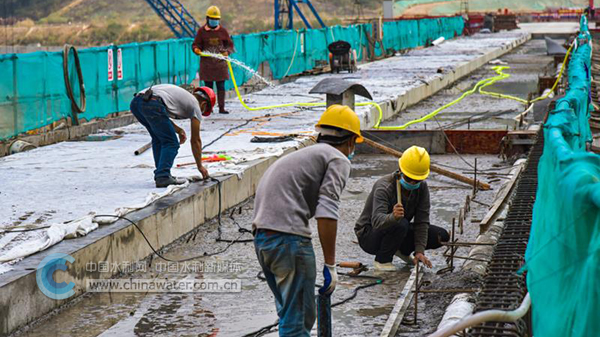

高陂水利枢纽工程二期右岸重力坝顶路面施工

  本报讯 广东韩江高陂水利枢纽工程做足做实做细新冠肺炎疫情各项防控工作措施,在确保安全生产的前提下竭力恢复正常施工秩序,坚持防控与施工两不误,力争按时完成年度施工任务。

  面对严峻的疫情形势,高陂水利枢纽建管处及时成立了新冠肺炎疫情防控工作领导小组,仔细排查是否存在疫区返粤人员,建立“一人一档”,做到每日排查每日上报,对预计湖北返粤人员登记造册,建立跟踪台账,并通知其延后返工。为确保工程进度及度汛安全,建管处组织施工单位研判各类风险因素,动态跟踪施工各类重大危险源,辅以远程高清安全监控系统及无人机巡查等措施,重点监督危险性较大分部工程现场,实现实时、动态、全方位、不间断的信息监测,发现问题及时解决。施工期间,严格监测工作人员健康状况,并配备口罩等防护工具,要求施工单位尽量减少人员聚集,做好环境卫生整治,加强有关防疫物资储备。

  据了解,高陂工程2019年完成投资8.19亿元, 占年度投资计划8亿元的102.38%,超额完成任务。工程于2019年11月25日开始浇筑二期泄水闸混凝土,主体工程建设已进入冲刺阶段,计划2020年年底下闸蓄水,2021年开始发电。

    (广东省水利厅供图)

  来源:中国水利报 2020年2月18日
