雾天不误工奋战正当时——走访湖北碾盘山工程建设现场

发表时间:2021-02-04

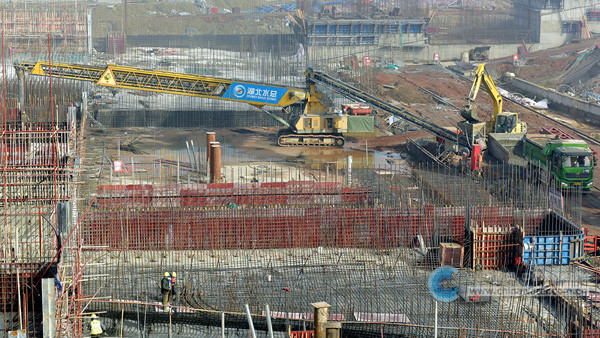

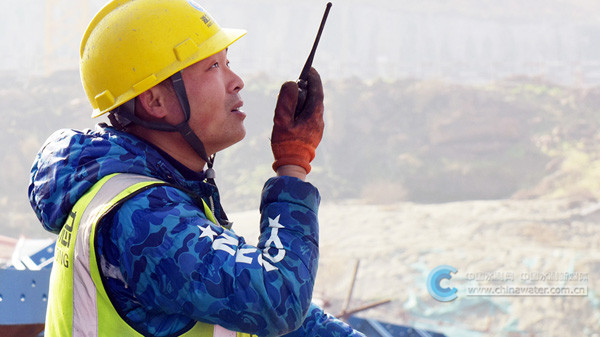

工地门机塔吊信号员胡伟指挥吊运钢筋(李广彦 摄)

  □本报特约记者 李广彦

  2021年1月28日,湖北省汉江两岸云遮雾罩。上午10点,记者戴上安全帽,挎上照相机,来到碾盘山水利水电枢纽工程建设工地。

  雾中,沿山头排洪闸、沙石料传输高架履带等生硬建筑物都有了朦胧之美。围堰上俯瞰,6万平方米的基坑雾气弥漫。

  沿施工道路向前走,路边“注意安全,谨慎行车”“坡段慢行,注意安全”等警示牌隐约可见,运输车缓慢驶过,门机吊车等施工机械陆续“露脸”,工地仿佛缓缓从雾海里升起,轮廓逐渐清晰起来。

  拦沙坎上两三个工人在拆卸模板;电站安装间前,一台吊车将吊筐悬置在半空,吊筐里2个工人贴墙安装“安全第一”的字牌,每个字牌比人还高大;电站6个厂房鳞次栉比,工人在安装2米多高的模板,准备下一轮浇筑;一台履带式布料机与一台挖机联合运作,将混凝土源源不断输入钢筋网里,几辆或红或绿的大型自卸车往返运送混凝土……

  一辆轿车驶来,来人下车热情招呼,他是施工队的负责人康小飞。看上去三十七八岁的年纪,离乡10多年,干过不少工程,上下游导墙和进水口“铺盖”工程都是由他带领的队伍施工。“工期紧,今年大坝要挡水,春节恐怕回不去了,想把老婆孩子接来过个团圆年……”接过他的话,我问:“过年工人能安心在工地干活吗?”“加钱呗!”他笑了笑,用手指做出数钱的样子。

  顺路弯过去是电厂下游工地,建设者们正抢抓施工黄金期,昼夜奋战赶进度。右岸挡土墙已初见雏形,2台大型挖机在开挖鱼道地基,发电厂房混凝土浇筑到了40米高程,基础结构安装同步进行,五号机组流道正在安装弧形钢筋网。门机塔吊信号员胡伟手持步话机呼叫着塔顶司机,看到钢筋吊运到位后才转过脸来说:“我们早晨6点就来工地了,雾大没法儿干,就先开班组会,50米开外可以看见人影了先打些杂工,刚太阳出来,门机塔吊才启动。”没说上几句话,他又忙着去弯钢筋了。钢筋工李代祥边操作圆钢弯弧机,边在纸上记下数字。李师傅有10多年的工作经验,对加工的钢筋质量很有信心。

  已近正午,雾也散尽,泄水闸工地一拨人在测量底板面积,计算混凝土方量;一拨人在检测垫层密实度。大禹公司项目部生产经理刘湘、技术部负责人袁利等在消力池第二工区现场协调,待底板垫层检测合格、监理验收签字后,就可以进行混凝土底板浇筑。袁利手指上游“铺盖”底板施工现场说:“每块底板面积204平方米,有半米厚,10点半开始浇筑,午饭送到工地,施工人员就在这儿吃饭。”

  2021年是“十四五”开局之年,也是碾盘山水利水电枢纽工程决战攻坚的关键之年。作为国家172项节水供水重大水利工程之一,工程建管局按照湖北省委省政府确定的节点目标和工程总进度,科学组织施工。目前,泄水闸、电站厂房、船闸等3个主体工程的工程量均已完成30%以上。预计2021年年底可实现二期截流,完成基础防渗工程,并同步开展库区防护工程建设。2022年汛前工程实现下闸蓄水,首台机组投产发电。

  返程路上,不时有喜鹊掠过。工程建设者们也像喜鹊一样,辛勤忙碌,在汉江筑起一道造福两岸人民的大坝。

  来源:中国水利报 2021年2月4日

作者:李广彦
责任编辑:尼冰琳
