栉风沐雨引“清泉” 鏖战四载奏凯歌
——中国水电十五局延安黄河引水工程建设纪实

分享到:
2018-08-22

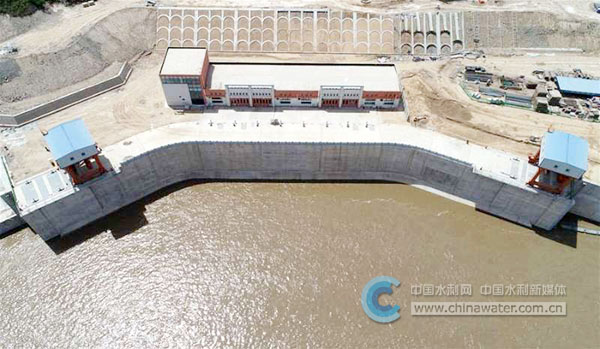

延安引黄延水关黄河取水口    中国水电十五局提供

  刘宏超 朱兴成

  6月30日,陕西延安黄河引水工程正式向延安市政管网供水。承建工程的是中国水电建设集团十五工程局有限公司(简称“中国水电十五局”)。这支水电铁军,鏖战四载,经过一次次攻坚克难、一次次节点奋战后,终于完成使命,将一泓清澈的黄河水送入老区千家万户。

  技术先行  为工程提质增效奠定基础

  延安黄河引水工程黄延线输水线路总长83.35公里,中国水电十五局三公司主要承担4个泵站、1座水厂、1座泥沙处理站、4条隧洞及13公里管线的建设任务。工程建筑物多,涵盖专业广,施工难度较大,为此,项目部根据工程特点不断优化施工方案,大力推广新技术新工艺,加大技术攻关力度,为工程提质增效奠定基础。

  引进国内先进泥沙处理技术的HPS澄清池是取水枢纽最大的分部工程,也是整个引黄工程的核心。中国水电十五局三公司共承建28个澄清池,基坑石方开挖量约9.5万立方米。工程周边环境复杂,经过充分论证,项目部大胆采用毫秒微差深孔预裂爆破技术,分4次爆破,最大装药量8.5吨,有效减少了对地基的扰动及对周边环境的影响。

  针对工程施工中遇到的“症结”,项目部大力开展QC小组活动,“提高高效澄清池下椎体薄壁混凝土一次性成型质量优良率”QC课题小组是一支集合了精兵强将的精锐队伍,10名小组成员分工协作,各司其职,对薄壁混凝土施工强度进行统计分析,突破技术薄弱环节,通过无数次的讨论研究和理论计算,最终确定采用模板开孔浇筑法、自制长距离钢制串筒配合入仓等新工艺,成功解决了澄清池薄壁池体混凝土一次成型难题,缩短了工期,提高了施工效率和质量,该成果也荣获中国电力建设协会QC成果二等奖。

  此外,项目部针对临时导流围堰防渗墙施工、坚硬岩石部位管沟开挖、水厂薄壁预缩混凝土施工等难点,成立多个课题研究小组,攻克了一个个施工难题,保证了工期,培养了一批肯钻研敢担当、技术水平过硬的工程技术人员,践行着“技术先行、科技攻关”的施工理念。

  勠力同心  为通水背水一战

  2017年8月22日下午,工程业主组织召开了“9·30”试通水动员会,中国水电十五局发出了“团结一心,迎难而上,为确保延安黄河引水工程‘9·30’试通水目标而奋斗”的号召。当时正值汛期,五级站下游10.2公里管线能否按期贯通,取水口围堰是否按期完成近28万立方米临时围堰的拆除,成为制约实现“9·30”通水目标的首要因素。

  实现贯通目标任务刻不容缓。为此,延安引黄项目各个工区迅速掀起劳动竞赛大干热潮,项目部150多名项目管理人员、 1500多名施工人员“白+黑”“5+2”不间断施工,克服不利因素,勠力同心保通水。

  “上下同欲者胜,风雨同舟者兴”。在通水攻坚时刻,中国水电十五局三公司总经理常驻施工现场指导工作,为决战通水鼓劲加油。“苦心人,天不负。这场硬战,我们胜了。”看到管线全线贯通、围堰拆除接近尾期,他激动地说。

  2017年9月12日,四工区管线段施工实现贯通;9月15日,五工区管线段施工实现贯通;9月20日,管线全部试水完成;9月26日,临时围堰全面拆除,取水枢纽具备取水条件,制约“9·30”通水的第一道屏障终被打破;9月28日,泵站进行最后调试;9月30日,试通水目标胜利实现!

  临危受命  打响供水保卫战

  2018年3月以来,受黄河上游凌汛和主汛期洪水影响,黄河取水口取水斗槽遭受多次泥沙淤积,直接影响全线联调联试和供水正常进行,严重威胁着取水枢纽安全。接到业主单位指示,项目部临危受命,自筹资金购买抽沙泵、污水泵等设备,迅速展开淤泥清理施工,打响供水保卫战。

  7月10日晚上,一场突如其来的黄河上游洪水过境,致使取水斗槽泥沙淤积厚达3~4米,闸室胸墙底部完全淤塞,黄河水无法进入斗槽,清淤难题再次摆在面前。项目部即刻组织20名年轻力壮的工人,投入多台污水泵、抽沙泵,展开斗槽清淤施工。通过污水泵向斗槽内注黄河水,工人载乘自制的筏子移动泵管让淤泥形成泥浆,再用抽沙泵将泥浆抽至河道。由于持续高温,斗槽流道内空气湿热、蚊虫多,工人们身着救生衣,佩戴口罩,不畏艰难、全力以赴清理淤泥保供水。

  7月19日,业主单位明确了22日向延安城区紧急供水任务,项目部随即增加工人至30名,白夜班不间断清淤。7月21日下午,清淤工作取得阶段性胜利,斗槽下游进口至吸水池进水孔的水流通道终于打通,一级泵站具备取水条件。

  栉风沐雨引“清泉”,鏖战四载奏凯歌,见证的是水电男儿的铁骨铮铮和自强不息、勇于超越的可贵精神,是参建员工用青春和汗水书写的“延安引水传奇”。回首走过来的日日夜夜,一幅幅画面让我们感动,一个个场景让我们振奋,如今,凯歌奏响,“全面供水”庄严承诺已然兑现,中国水电十五局的品牌再次在母亲河畔绽放出夺目光芒!

  来源:中国水利报 2018年8月22日

刘宏超 朱兴成
见习编辑:邓婉颖
相关新闻

大禹节水集团上半年业绩预增90%—120%
河湖管理“智慧大脑”亮相西安
中国水电五局阿尔塔什项目部实现全员全过程安全监督管理
中国水利工程协会启动“甘泉·策勒志愿扶贫项目”
重庆新世纪电气有限公司:经营有法有道 交往以信以诚
欢迎访问“中国水利”网


主办:中国水利报社 设计制作/维护管理:北京激浪网络科技有限公司 版权所有 不得复制或建立镜像
投稿信箱:abc@chinawater.com.cn 编辑部电话:010-63205285,18511059159 业务联系:010-63205284
