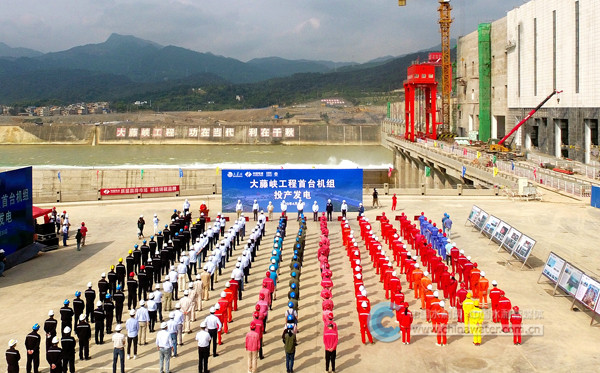

昔日黔江水 今担新使命
——写在中国水电八局承建的大藤峡电站首台机组发电并网之际

分享到:
2020-04-30












  □巨亚鹏 吴权桦 唐炜

  4月30日,大藤峡水利枢纽工程左岸8号机组正式并网发电,作为大藤峡首台发电的机组,它见证了中国水电八局建设者一千多个日日夜夜的付出,昔日湍急的黔江水,今后将担负新使命。待8台机组全部投产发电后,大藤峡电站预计年发电量将达60.55亿度,为广西乃至粤港澳大湾区经济社会发展提供有力的电力支撑。

  踏遍青山人未老,邂逅大藤峡

  这是一个因水结缘的故事。

  水电八局因水而生,驭水而强,携水而进。几十年来,从乌江、东江到湘江、长江,从五强溪、二滩、三峡到溪洛渡、白鹤滩,处处留下了八局奋斗的足迹。治水、利水、用水,将水资源转换为源源不断的新能源,造福国家和人民,在国家的水利水电建设史上写下了浓墨重彩的一笔,在为国为民的大事业中走出了自己的路。

  前进的步伐来到了大藤峡,在广西最大最长的峡谷大藤峡出口处,滩险水急,船只触礁沉没事故仍时有发生。解放后经过治理有所缓解,但仍不宜夜航,大藤峡水利枢纽工程应运而生。

  大藤峡水利枢纽工程是国务院批准的珠江流域防洪控制性枢纽工程,也是珠江—西江经济带和“西江亿吨黄金水道”基础设施建设的标志性工程,更是两广合作、桂澳合作的重大工程。大藤峡工程集防洪、航运、发电、水资源配置、灌溉等综合效益于一体,被喻为珠江上的“三峡工程”。以水起家、中国十大水电站参建其九的水电八局,与大藤峡工程可谓“门当户对”,踏遍青山人未老,这是一次堪称完美的邂逅。

  九层之台起累土,踏上新征程

  时间倒回2015年,9月29日,大藤峡工程左岸泄水坝段、厂房坝段主体工程正式开工建设,八局机电队伍也随即进驻,开始了前期工作筹备。

  大藤峡机电安装项目部作为机电公司第一个“全生命周期考核”项目,有着不同的意义,机电公司于2016年7月举行了项目部经理公开竞聘,从数位优秀的竞聘者中选出了最合适的人,此后,为大藤峡“量身打造”的机电安装团队逐渐成型,一切迅速步入正轨。

  九层之台,起于累土。水到底是怎么变成电的,原理并不复杂,但这个过程究竟需要多少道程序,这其中又有哪些秘密,普通人必然会有很多疑问,像之前每一次做的那样,八局人将在大藤峡再次回答。

  8,一个吉祥的数字,也是水电八局的“代号”,大藤峡发电的故事也将从左岸8号机组开始。

  时间快进到2017年,彼时,大藤峡大坝建设如火如荼,机组厂房逐渐成型。12月11日,8号机尾水直锥管第一节顺利吊装,拉开了水轮机水下埋件安装的序幕。

  2018年,机电安装施工逐渐进入高峰期。5月7日,水电八局党委书记、董事长朱素华到大藤峡机电安装项目部进行调研,对相关工作提出了要求,吹响了号角。

  6月16日,水轮机座环安装开始。11月16日,水轮机尾水直锥管里衬安装完成。12月11日,机坑里衬开始安装。至此,机组水下埋件工作全部展开。

  进入2019年,机电安装工作按下了“加速键”,在白日,在凌晨,在夜晚,一个个重要节点目标渐次完成。

  5月12日,8号机定子开始拼装,施工已正式进入机电安装阶段。

  9月3日凌晨,定子铁损试验圆满完成,各项数据均达到优良,机电安装工作进入高峰期。

  9月5日上午,定子顺利吊入机坑,机组安装工作首个重大节点按计划实现。

  10月3日晚,底环安装通过验收,机组导水机构首个大件安装按计划完成。

  10月12日晚,定子下层线棒高压试验通过。定子下层线棒安装后状况良好,各项试验数据优良。

  10月21日晚,顶盖如期吊入机坑,机组导水机构又一大件安装按计划完成。

  10月27日晚,发电机下机架顺利吊入机坑,又一个直线工期节点按期达成。

  ……

  宝剑锋从磨砺出,挑战无极限

  进入2019年最后一个月,8号机组安装进入冲刺阶段。为保证发电目标顺利实现,机电公司成立了确保发电目标“领导小组”,下设“专家组”、“资金保障组”和“履约工作组”,负责项目部技术协调工作,提供技术支持和保障,并委派了多名专家到项目长期驻守,解决发电中遇到的各类技术难题,并做好项目施工中重大事项协调。

  12月14日,转轮吊入机坑,比计划工期提前2天,机组安装标志性重大节点达成。为完成这个节点,项目部先后克服了施工工序复杂、工期紧张、作业空间受限等不利因素,解决了部件安装调整精度要求高、叶片吊装困难等技术难题,同时严抓安全,严控质量,经过验收后各项数据表明,转轮的装配质量达到优良水平。一周后,项目部收到大藤峡公司发来的表扬信,对首台机组定子、转轮吊装工作给予高度肯定,对八局人的拼搏精神给予高度赞扬。

  12月28日,最引人注目的时刻到来,转子吊入机坑,机组安装里程碑节点达成,比计划工期提前19天。项目部克服了转子外形尺寸大、装配精度高、工期紧张等不利因素,严控质量,解决了焊接变形控制、圆度调整困难等技术难题,转子装配质量达到优良标准。至此,8号机组总装正式开始,同时6号机、7号机安装也紧密开展。

  关键时刻,不容有失。水电八局上下联动,2020年1月17日,召开大藤峡工程2020年首台机组发电专题会。为高标准、高质量实现首台机组发电目标,成立了以主要领导为组长的首台机组发电领导小组和工作督导组,全面督导和支持现场各项工作。

  八局各相关单位紧密配合、协同联动,大藤峡厂坝项目部全面梳理了发电目标前的各项工作,形成工作清单,加强管理,确保各项工作按期完成;二级总部加强了对项目的帮扶,提前做好下闸蓄水和首台机组发电验收的各项准备工作,确保高质量通过验收,土建施工及时移交工作面,为机电安装创造有利条件,目标越来越近。

  天下谁人不识君,显英雄本色

  一千多个日夜的默默奋斗,水电八局建设者如同那静静流淌的大河,等待着属于他们的那一刻。

  2月23日晚,大藤峡工程作为我国水利行业有序复工复产的典型登陆央视新闻联播,随后几周内,大藤峡工程又多次登陆央视,大藤峡的故事天下皆知,八局建设者们那一道靓丽的“橙”闪耀在大藤峡工地。

  沧海横流,方显英雄本色。春节前疫情席卷全国,为施工带来了新的困难。为保证节日期间的人力资源投入,项目部认真梳理了当前的工作任务,并出台了一系列的激励制度,协调大量施工、管理人员到项目部进行支援,并采取了两班倒的形式进行24小时施工,项目部领导与管理人员的正常工作时间也调整为“早七晚十”。

  为应对疫情,项目部成立了疫情防控组织机构,统筹开展防疫与施工工作,积极配合业主及当地政府防疫工作,对工地实施封闭式管理,指派专人定期进城为员工采购生活必需物资,尽最大努力消除疫情对员工生产生活的影响。期间还顺利完成了7号机组转轮吊装任务。

  在8号机蓄势待发之际,6号机、7号机安装也紧锣密鼓地进行着,2月25日,6号机组定子顺利吊装完成,4天后,7号机组转子吊装完成,大藤峡左岸厂房“三兄弟”即将聚首,迎来属于它们的高光时刻。

  3月10日,大藤峡一期下闸蓄水正式启动,发电工作开始进入倒计时。

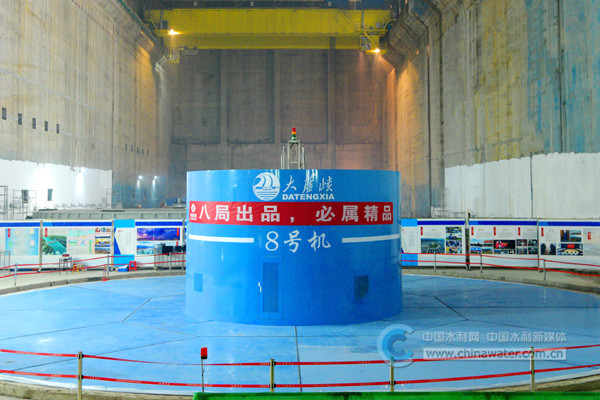

  3月25日,8号机组一次性开机成功,各项性能指标满足设计要求,机组运行各项指标良好,达到并网条件。

  4月28日,机组72小时试运行圆满完成,具备移交业主进入商业运行条件。

  时间不说话,却见证了所有波澜壮阔。在大藤峡,水电八局人用双手写下了“敬业、专业、人品、精品”,首台机组发电是一个终点,更是新的起点。此刻的黔江两岸,绿水荡漾,青山连绵,水电八局与大藤峡的前半段故事已接近尾声,后半段必将有新的精彩。

  来源:中国水利网站 2020年4月30日

巨亚鹏 吴权桦 唐炜
相关新闻

黔江河畔锁蛟龙——中国水电八局推进大藤峡左岸主体工程下闸蓄水纪实
“数”说这一年|大藤峡工程运行成绩亮眼
大藤峡右岸工程泄水闸低孔弧形闸门支承钢梁全面吊装完成
没有一片大藤峡的云不能入画
大藤峡公司迅速贯彻李国英部长要求 专题部署汛末蓄水调度工作
欢迎访问“中国水利”网


主办:中国水利报社 设计制作/维护管理:北京激浪网络科技有限公司 版权所有 不得复制或建立镜像
投稿信箱:abc@chinawater.com.cn 编辑部电话:010-63205285,18511059159 业务联系:010-63205284
