织网兴水润三秦

——陕西重大水利工程建设稳步推进

发表时间:2026-06-04

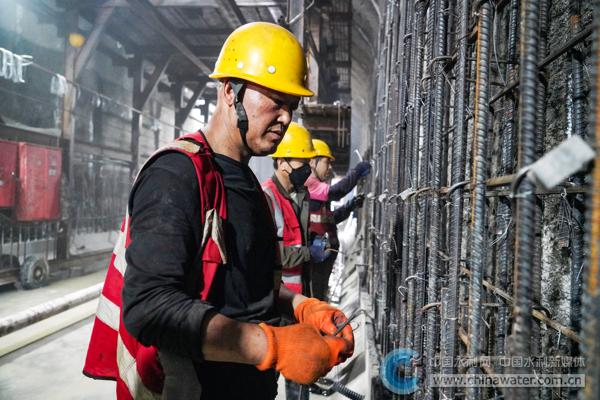

工人在引汉济渭南干线隧洞内绑扎钢筋 本报通讯员 李小波

  □本报通讯员 徐颖

  初夏的秦岭北麓,山岚苍翠,绿意盎然。

  5月12日,陕西省西安市鄠邑区蒋村镇柳泉口村,引汉济渭工程黄午隧洞施工Ⅱ标16号洞内,中铁十六局集团有限公司项目经理刘春辉正带领工程师在隧洞掌子面仔细查看围岩情况。

  黄午隧洞施工Ⅱ标穿越秦岭北麓低山丘陵区,全线属于云母片岩和云母石英片岩为主的软弱围岩地层,加之地下水富集,围岩收敛变形、拱部掉块、涌水等施工风险突出。16号主洞是软岩变形核心风险段,是引汉济渭二期工程南干线地质条件复杂、施工难度极大的标段之一。

  面对这段“卡脖子”工程,刘春辉和团队构建起“超前预判—实时监测—动态调整—闭环管控”的软岩施工全流程体系。

  施工前,综合运用地质素描、加深炮孔、超前水平钻孔等多种手段开展超前地质预报,精准掌握围岩条件,动态调整施工方案;施工中,在重点变形洞段布设振弦式传感器、激光位移计、收敛计等智能化监测设备,搭建24小时不间断实时监测网络,通过物联网将核心数据同步至智慧工地平台,设定三级预警阈值,实现数据超标即时预警、快速响应。

  “虽然难度很大,但我们有信心攻克难关。”刘春辉说。

  截至目前,黄午隧洞Ⅱ标开挖支护任务已完成超八成,剩余1800余米隧洞工程均处于软岩变形或富水洞段,施工难度依然突出。

  “我们将继续发扬‘铁军’精神,持续深化技术创新,严控施工细节,全力以赴推动项目早建成、早通水。”刘春辉说。

  秦岭深处鏖战正酣,位于渭北旱塬的东庄水利枢纽工程迎来了又一重大进展。

  4月27日,随着最后一仓混凝土浇筑收仓,东庄水利枢纽工程导流洞永久封堵体混凝土施工完成。这是继2025年11月4日大坝导流洞顺利下闸、正式启动库区蓄水后,工程实现的又一重大进展,标志着工程建设迈出关键一步,为后续库区蓄水推进和防洪度汛任务落实奠定了坚实基础。

  此次施工面临两大难点。一是单仓浇筑量大、设计浇筑强度高,且导流洞封堵是大坝按期实现蓄水发电的控制性关键线路,抽水、清淤、混凝土浇筑、灌浆等环节环环相扣,协调难度大,工期紧张;二是导流洞空间狭小,工序繁多,交叉与平行作业干扰大。

  如何确保设备的完好率和利用率,成为决定施工成败的关键。

  为此,施工人员科学统筹,精细组织,梳理各环节衔接时间,提前做好作业准备,减少直线工期占用;采用平行作业,优化安装程序、工艺和方法,最大限度降低施工干扰。

  导流洞封堵完成意义重大。在蓄水进程方面,有利于促使坝前水位持续上升,加快库区蓄水进度;在安全保障方面,增强了蓄水保障能力,为今年完成防洪度汛各项任务筑牢了坚实屏障。

  截至目前,库区水位已上升至高程660米,各项蓄水监测数据一切正常,后续蓄水工作正按计划有序推进。

  一个个重大水利工程的加紧建设,是陕西水利基础设施建设提速增效的缩影。

  在建重大水利工程不断提速——引汉济渭二期工程南干线主洞累计开挖支护67.53千米,北干线计划今年建成通水,南干线力争贯通。东庄水利枢纽工程完成大坝深孔闸门、启闭机安装等,坝体接缝灌浆至782米高程,计划2026年主体工程完工。

  一批重点水利项目前期工作也在加紧推进——引汉济渭三期工程可行性研究报告已具备审批条件,东庄水利枢纽供水工程可行性研究报告已通过审查,陕西黄河古贤水资源配置工程相关专题研究已全面开展。

  从秦岭隧洞到渭北旱塬,从重大工程到民生项目,陕西水利建设蹄疾步稳、多点突破,为高质量发展提供坚实水安全保障。

  来源:中国水利报 2026年6月4日

作者:徐颖
