对1/3溃坝影响范围内绵阳、遂宁两市的22.28万人实施转移。截至5月31日18时,绵阳转移群众215196人,遂宁市转移群众6926人,基本完成人员转移任务。 |
|
|
陆航部队飞行278架次,运送物资125吨,人员731人;俄罗斯米-26飞行机组共飞行68架次;工程累计投入兵力1021人,动用反铲挖土机14台、推土机26台、自卸车4台、油罐13个、集装箱9个,设备运行752台班。 |
|
|
泄流槽总长475米,进口段控制高程740米,底宽大于7米,边坡1:1.5;中间段高程740米(比原高方案的742米低两米),底宽大于7米,边坡1:1.45;出口段高程739 米,底宽大于10米,边坡1:1.35。 |
|
|
|
|
至5月31日22时,唐家山应急疏通工程累计开挖土石方13.55万立方米,钢丝笼护坡4200立方米,场地平整14040平方米,树木清障碍35000平方米。目前堰塞湖现场还在进行应急施工。 |
|
|

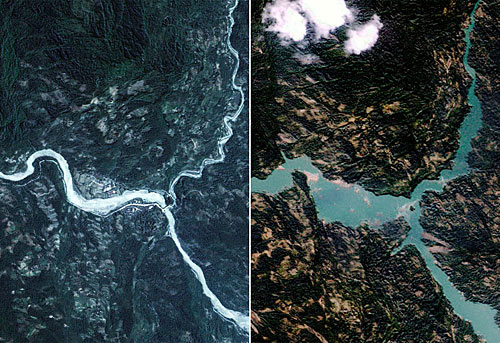

6月8日8时,唐家山堰塞湖坝前水位涨至741.66米,较昨日8时水位(740.43米)上涨1.23米,相应蓄水量2.389亿立方米。 |
|
|
|
