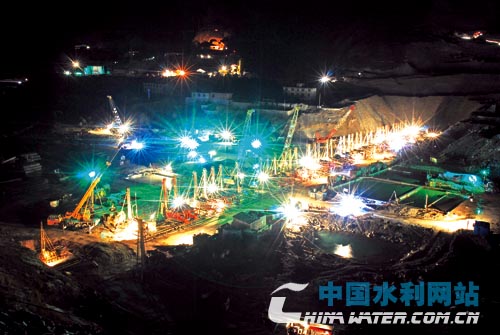

泸定水电站工地之夜

泸定水电站项目部领导向业主王辉(右三)总经理汇报工作进展情况
5月8日19时20分,随着DB-06槽最后一根浇筑导管的徐徐拔出,由中国水电基础局有限公司(以下简称基础局)承担施工任务的泸定水电站大坝基础防渗墙主河床1310平台最后一个槽段浇筑胜利结束,这标志着“中国最深墙”——目前我国施工规模最大、墙体最深的超百米地下防渗墙在四川省泸定水电站工地诞生。
难度罕见 面临挑战
墙体深是本工程的一个主要重要特点。在泸定水电站大坝基础防渗墙施工中,孔深超过百米的深槽段23个,深度超过百米的单孔84个,超过145米的单孔7个,最大孔深达154.8米。
由于受汛期洪水的制约,按照大渡河20年一遇的洪水标准计算,有效施工期仅有不到5个月的时间。为此,业主要求基础局在4月30日前完成1310平台全部51个单元槽段的施工任务,时间非常紧迫。
在深墙施工中,墙体每增加一米,其施工难度都将以上一米的几何倍数增长。尤其拔管深,施工强度高,难度非常之大。加之地质条件复杂,地层中孤石、漂石过多,存在胶结粉细沙层,汛后架空层堵漏处理及泥浆固壁,部分槽段为85°高陡坡嵌岩,深槽出渣及小墙施工,深槽段抓斗施工,大面积百米深墙接头管的下设和起拔等,多项技术难题,对设备、人员、技术标准均是前所未有的挑战。
泸定水电站大坝基础防渗墙工程受到了基础局和社会相关部门各级领导的广泛关注。开工以来,中国水利水电建设集团、中国华电集团、电力建设工程质量监督总站及基础局各有关领导、专家等多次亲临施工现场视察指导,召开动员会、专家咨询会、质量检查会,为工程建设献计献策,为大坝防渗墙工程提供支持。
攻坚克难 与时间赛跑
泸定水电站大坝基础防渗墙施工地质条件复杂,工期紧,任务重,难度空前,为基础局防渗墙施工史上之罕见。
为了抢在洪水到来之前完成1310平台的施工任务,参建项目部在基础局和业主、监理、设计单位的大力支持下,认真搞好项目管理的“六抓”:抓超前意识,抓制度建设,抓节点目标,抓文明施工,抓资金管理,抓技术创新。他们将精细化管理工作落到实处,落实到每日施工进度、每台施工设备、每个槽孔质量等工作上,并根据实际情况对计划措施及时进行调整,确保了工程建设顺利进行。
施工过程中,广大参建员工克服了因地层复杂、工期紧迫、汛期提前以及狂风和沙尘暴等恶劣天气带来的诸多不利因素的影响,放弃了节假日休息和春节与家人团聚的机会,战风暴,攻难关,与大渡河汛期赛跑,全力以赴投入到工程建设中。他们围绕施工难点、重点和焦点问题,大力开展技术攻坚活动,并以劳动竞赛为契机,努力掀起了工程建设的一次次高潮。
通过努力,项目部成功解决了深槽拔管、小墙施工、全自动泥浆搅拌、混凝土试验配比、正电胶泥浆护壁等多项技术难题,为工程建设提供了有力的技术保障,确保了施工生产的正常运转。采取的各项措施,迅速扭转了工程进度滞后的被动局面,使防渗墙施工的工程质量、安全文明、施工进度均多次受到业主和监理单位的表彰和奖励。
天有不测 洪水侵袭
然而,就在全体参建人员斗志昂扬、全力以赴抢赶工期的关键时刻,由于今年汛期比去年提前了整整一个月时间,大渡河洪水迅猛,水位暴涨,水位一直居高不下,几乎所有的二期槽均无一幸免地遭遇到了塌孔、卡钻等情况,尤其是进入4月份以后,塌孔、漏浆、返水、卡钻等现象更是频频发生,给紧张的施工工期带来了意想不到的巨大困难。
4月20日,洪水越过施工平台,一夜之间,DB—22等5个槽段同时出现了较大面积的塌孔,多个钻头被卡;4月26日,DB—30槽段钻机平台及后方出现大面积的坍塌,大坝工地频频告急。4月28日,正当项目部准备浇筑最后几个槽段,全面冲刺最后胜利的紧要关口,险情却变得越来越严峻,11时20分,DB—06槽段近10米长的钻机平台及后部宽度约5米的范围,整个地层突然塌陷,钻机、吊车空悬,人员、设备告急,险象环生……
无情的洪水冲毁了即将浇筑的槽子,也冲毁了项目部4月30日完工的希望。然而,洪水却冲不垮全体参建人员心中顽强的斗志和那股坚定的信念!经过3个多小时的紧急抢险,人员、设备安全脱险,人们又立即投入到最后几个槽段的浇筑和6号槽攻坚中。为保证6号槽施工早日完成,员工们誓与洪水比高下,决心抢在洪峰到达之前完成该槽段的全部任务。同时,项目部也采取了多项有力措施全力确保攻坚任务顺利进行,最大限度地为泸定水电站安全度汛和后续工作争取有利时间。
背水一战 成就辉煌
泸定水电站大坝基础防渗墙施工项目是基础局深墙施工的里程碑,需要创造“奇迹”,不到最后一刻决不放弃!基础局希望通过泸定工程实战的锻炼和总结,积累丰富的深墙施工经验,“以战代培”,努力打造一支高素质的百米深墙施工队伍,为基础局深墙建设培养一批优秀的管理人才、技术人才和操作能手。
正如基础局副总经理、泸定项目部经理韩伟所言:摆在我们面前的只有两条路,要么成功,要么失败。深墙施工是基础局多年来在国内基础处理市场打拼的资本,是企业的核心竞争力,使命光荣,不能失败。项目部肩负着公司领导和员工们的期望,肩负着开创基础局防渗墙施工新篇章的历史重任。项目部必须义无反顾地向前冲。
经过参建人员10个昼夜的艰苦奋战和顽强拼搏,5月8日下午19时20分,随着人群的欢呼声和鞭炮声,6号槽最后一根浇筑导管徐徐提出地平线,浇筑工作圆满结束。至此,泸定水电站大坝基础防渗墙1310平台51个单元槽段的施工任务全面完成。英勇善战的水电健儿们以单孔施工154.8米的优异成绩打破了防渗墙施工中136米的世界最高纪录,以116米成墙浇筑的数据创下了我国深墙浇筑的最好成绩,同时以大规模超深防渗墙成墙面积最大,超过85°的陡坡入岩,连续23个超过百米深槽的大规模造孔施工、气举清孔、深槽浇筑及连续25个一期深槽段高强度拔管施工等一系列新纪录,在我国防渗墙施工史上写下了浓墨重彩的一笔,填补了我国防渗墙施工史上孔深超过110米大规模深墙施工的一项空白。
泸定水电站大坝基础防渗墙施工自2008年12月6日开工以来,历时154天,共计完成51个单元槽段的造孔、混凝土浇筑及钢筋笼和预埋管下设等,浇筑混凝土25788.82立方米,下设预埋灌浆管23223.16米,实现截水面积22058.37平方米。
来源:中国水利报 2009年6月2日
