欢迎访问中国水利网站
国家互联网信息办公室准许从事互联网新闻信息服务业务的网站 互联网新闻信息服务许可证 编号:10120170019










丹江口大坝加高全线到达176.6米高程 左右两岸贯通

分享到:
2011-07-10

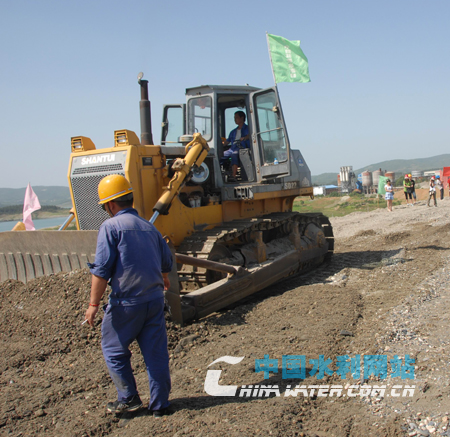

最后一铲砂石料填筑完成

丹江口大坝左右两岸全线贯通

  中国水利网站7月10日讯(记者 吴涛 通讯员 吴丹明)7月8日,随着最后一铲砂石料填筑完成,丹江口大坝左岸土石坝左联接头部位约200余米长的坝体填筑已经全部到达176.6米高程,丹江口大坝左右两岸已经全线贯通。

  丹江口大坝加高土建工程加高至176.6米后,与初期工程相比,正常蓄水位提高至170米,相应库容增加到290.5亿立方米。通过优化调度,可以提高汉江中下游防洪能力,扩大防洪效益;满足近期调水量95亿立方米,后期调水量120~130亿立方米的需求。将有力缓解北方缺水状况。

  丹江口大坝加高工程是在丹江口水利枢纽初期工程的基础上进行的加高培厚,丹江口水利枢纽位于湖北省丹江口市汉江干流与其支流丹江的汇合处,控制流域面积9.52万平方公里。丹江口大坝初期工程于1958年9月开工,1973年建成。初期工程坝顶高162米,正常蓄水位157米,相应库容174.5亿立方米。左岸土石坝左联接头段是今年丹江口大坝加高工程施工的重点,在完成了防渗墙的处理后,施工单位立即组织力量投入土石坝的填筑工作中。公司与监理单位严把质量关,加大了现场质量巡查的频次,对原材料和施工工序严格控制,监理对重点部位和关键环节实行旁站监理,施工单位严格按照设计要求和相关规范进行施工,保证了施工质量。经过近2个月的紧张施工,圆满完成了近7万方的填筑工作。左岸土石坝左联接头段的加高到顶,使得中断2个月的左岸上坝路恢复通行,为枢纽安全度汛提供了条件。

  自2005年9月26日丹江口大坝加高工程开工以来,工程进展顺利,目前除20孔溢流堰面没有加高外,砼坝全部加高到顶,右岸土石坝全部填筑到顶,左岸土石坝基本到顶,金结机电设备及电厂机组改造按计划进行。主体工程累计完成土石方开挖58.84万立方米,土石坝填筑388.4901万立方米,砼浇筑101.4334万立方米,砼拆除3.55万立方米。已完成单元工程217个,全部合格,其中优良203个,优良率93.5%,工程质量优良。

  目前,垂直升船机等机电设备安装及丹江口水力发电厂1号水轮机改造项目正在紧张进行,实现计划2014年向北方供水的目标。

  来源:中国水利网站 2011年7月10日

吴涛 吴丹明
责任编辑:郑秀云
相关新闻

确保“一泓清水永续北上”的关键在这里
丹江口水库发生今年最大洪水洪峰24900立方米每秒
丹江口水库出现今年最大入库洪水 汉江水库群防洪调度成效显著
丹江口水库减少发电 出力为长江防洪减压
丹江口水库迎来今年最大入库洪水 水利部门全力做好汉江秋汛防御工作
欢迎访问“中国水利”网


主办:中国水利报社 版权所有 不得复制或建立镜像
投稿信箱:abc@chinawater.com.cn 编辑部电话:010-63205454 业务联系:010-63205282 举报电话:010-63205454
