湖北碾盘山库区防护工程大会战

分享到:
2022-03-09

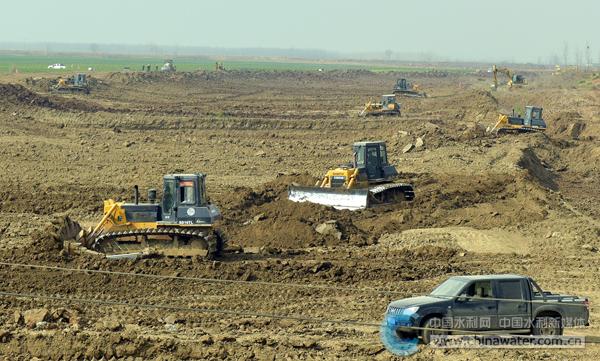

  中国水利网站讯 (特约记者 李广彦)“同齐心共建美丽钟祥,合众力扮靓绿水汉江”“重安全讲质量促进度,保证完成汛期节点目标”一幅幅振奋人心的标语,一台台大型设备,一辆辆运输卡车,一顶顶流动的安全帽,在初春时节把汉江两岸搅动得热火朝天。3月9日,丰河乐道改造工地上,10余台推土机车轮滚滚,一条宽阔的河道雏形渐显,中国水利水电基础工程局碾盘山项目部经理胡守海说:这条河道裁弯取直后,可避免上万亩农田被淹。

  湖北碾盘山水利水电枢纽工程是国家172项重点工程,具有发电、航运,兼顾灌溉等综合功能。工程位于汉江中下游干流,坝址控制流域面积140340平方公里,水库长约58公里,为河道型水库,平时河水在主河槽,汛期洪水短时上阶地。工程科学设计,整体布局,最大限度地保护利用水土资源,努力减小因水库蓄水而造成的库区淹没,消除或减轻因水库渗漏和地下水位抬高而引起的浸没,以及防止因库水位升高而引起的库岸坍塌等情况。

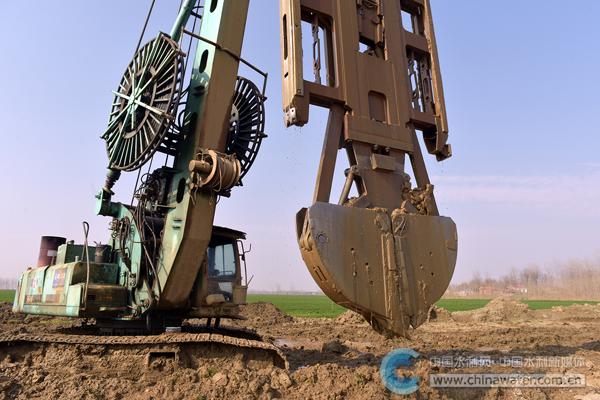

  随着主体工程大坝崛起,去年底拉开库区防护工程序幕后,今春打响大会战。右岸库区防护工程主要工程量包括堤防土方填筑282万立方,浇筑混凝土13万立方,金属结构安装1039吨,水泵机电设备安装60台套。右岸总承包项目部常务副经理蔡联鸣介绍:项目区内新建堤防29公里,泵站14座,这些工程一方面保护防护堤与汉江大堤之间的2万亩耕地不被淹没,一方面通过泵站可以把滞水排入水库,消除内涝。面前距坝址最近的防护堤防渗墙完工,很快将在上部再筑土堤挡水。正月里扎好的泵站底板,没几天这些钢筋网格已经浇筑混凝土被埋入地下,正在赶建主机平台和出水流道。湖北水总和大禹公司项目部兵分两路,转战库区,记者现场看见,新庄泵站工地三台大型挖掘机接力赛一样挖机坑,把泥土从低处转向高处。襄水泵站正在混凝土旋喷灌浆施工,施工队长胡仁虎介绍:这个泵站要打1386根基础桩。现场监理工程师尚武说,防护工程是百年大计,必须有坚实的质量为支撑。大禹公司项目部经理周运奎表示:土堤施工今年汛前完成,泵站要能发挥排涝作用。

  碾盘山库区左岸防护工程由长江勘测规划设计研究有限责任公司牵头负责总承包,包括十里长冲防护堤、丰山咀下段防护堤、丰山咀上段防护堤、丰乐河封堵堤、丰乐河改道工程、大集地块抬高以及6座泵站、1座涵闸。其中丰乐河出口改道工程3.254公里、丰山咀下段防护堤6.027公里、丰山二站、丰山咀二站、丰山咀一站等工程由基础局承担施工任务。截止3月8日,丰乐河改道开挖土方70余万立方米,土方填筑15万立方米,丰山二站也开挖土方18000立方米,水泥土搅拌桩4610米,混凝土浇筑124立方米,渣石换填1400立方米。项目经理胡守海说:这些工程汛前都可提前完成节点目标。

  碾盘山工程建管局有关负责人介绍:库区属于汉江中下游的粮、棉、油丰产地区,特别是汉江沿岸阶地土地广袤肥沃,阶地垂直水流向宽度窄则数百米,宽至数公里,耕地面积十多万亩,是沿岸百姓赖以生存的基础,还要做很多群众工作。水库库区防护工程以人民为中心,以保护生态为目标,工程建成后将保护耕地4.7万亩,人口7000多人,节省移民投资约30亿元,实现高质量发展。

  来源:中国水利网站 2022年3月9日

李广彦
见习编辑:王瑜
相关新闻

湖北碾盘山:劳动竞赛迎“五一”
湖北房县:白鹭“安家定居”汉江流域马栏河
湖北樊城区:加快推进小型水库除险加固
湖北潘口抽水蓄能电站预可行性研究报告通过审查
湖北丹江口市举办盘道水库工程2022年防洪度汛应急演练
欢迎访问“中国水利”网


主办:中国水利报社 版权所有 不得复制或建立镜像
投稿信箱:abc@chinawater.com.cn 编辑部电话:010-63205285 业务联系:010-63205284
