国家互联网信息办公室准许从事互联网新闻信息服务业务的网站

主办:中国水利报社

互联网新闻信息服务许可证 编号:10120170019

您现在的位置:首页 > 工程

大藤峡右岸首台机组定子吊装成功

发表时间:2022-04-24







  中国水利网站讯 (通讯员 钟率 蒋秀丽)4月24日,由中国水电八局机电公司承担安装和调试任务的大藤峡水利枢纽右岸工程首台机组(编号:1#)定子顺利完成吊装,吹响了冲刺今年首台机组投产发电目标冲锋号角。

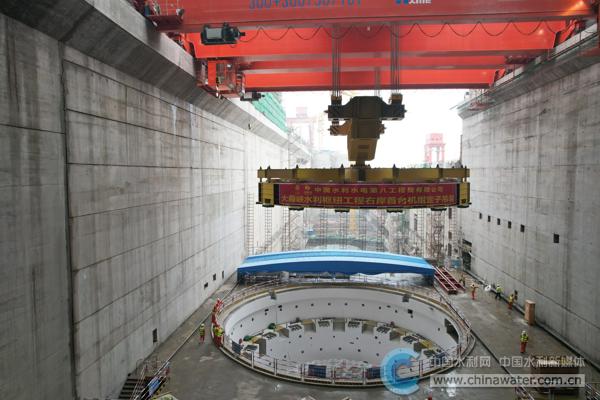

  上午10时许,在首台机定子吊装启动仪式上,吊装总指挥下达起吊指令,随后,在两台300+300t-32.5m厂房桥机并车通过平衡梁和起吊轴整体吊装作业下,1#机定子缓慢平移出工位,向机坑方向移动,监测人员在机坑底部严密关注吊装进度,配合调整方向、核对同心度,在业主单位、设计单位、监理单位共同见证下,10时45分,定子准确吊至预定位置,右岸首台机组定子吊装工作顺利完成,现场爆发出阵阵掌声......

  以党建引领为驱动力,发挥排头军作用。此次吊装的1#机定子起吊重量总重491吨,直径17.2米,高度1.7米。定子吊装精度要求高、难度大,是水轮发电机组安装过程中的关键工序。为满足定子吊装条件,实现节点工程建设的又一次大跨越,大藤峡机电安装项目部充分发挥党建引领作用,成立党员先锋队和青年突击队,靠实责任,倒排工期,挂图作战,经过90天艰苦奋战相继完成了定子组拼、定子叠片和铁损试验等工作。

  以安全质量为内生力,树立水电建设风向标。为冲刺今年4.30挡水及首台机组发电目标,八局机电人凝心聚力,理清思路,突出执行刚性,明确实施班子、部门、班组自上而下的质量和安全责任监督体系,并实行划区域、分片区管理,对施工任务交底明确,有效应对了防洪度汛、疫情防控、安全生产等诸多挑战。目前,1#机组转子叠片及水轮机组核心部件组拼工作正顺利展开,进一步夯实了大藤峡水利建设高质量发展基础,充分展示了八局机电良好履约形象。

  大藤峡水利枢纽工程位于广西桂平珠江流域黔江河段,是珠江流域标志性工程,左、右岸共布置有国内最大的8台单机200MW轴流转浆式水轮发电机组,预计2023年年底,右岸机组全部机组发电投产后,8台机组年发电量将达到61.3亿千瓦时,将对促进粤港澳大湾区经济社会可持续发展发挥经济效能和水利惠民作用。

  来源:中国水利网站 2022年4月24日

作者:钟率 蒋秀丽
责任编辑:陈帅

相关新闻:

大藤峡水利枢纽工程最后一台机组转子成功吊装

珠江上的“三峡工程”迎来重大关键节点,将发挥这几项效益!

大藤峡水利枢纽工程通过二期蓄水(61米高程)阶段验收

大藤峡工程右岸首台发电机组全面进入总装阶段

大藤峡枢纽右岸首台发电机组转轮成功吊装
